日期:2020/5/7 10:44:29
來源:北極星風力發電網 2020-4-30

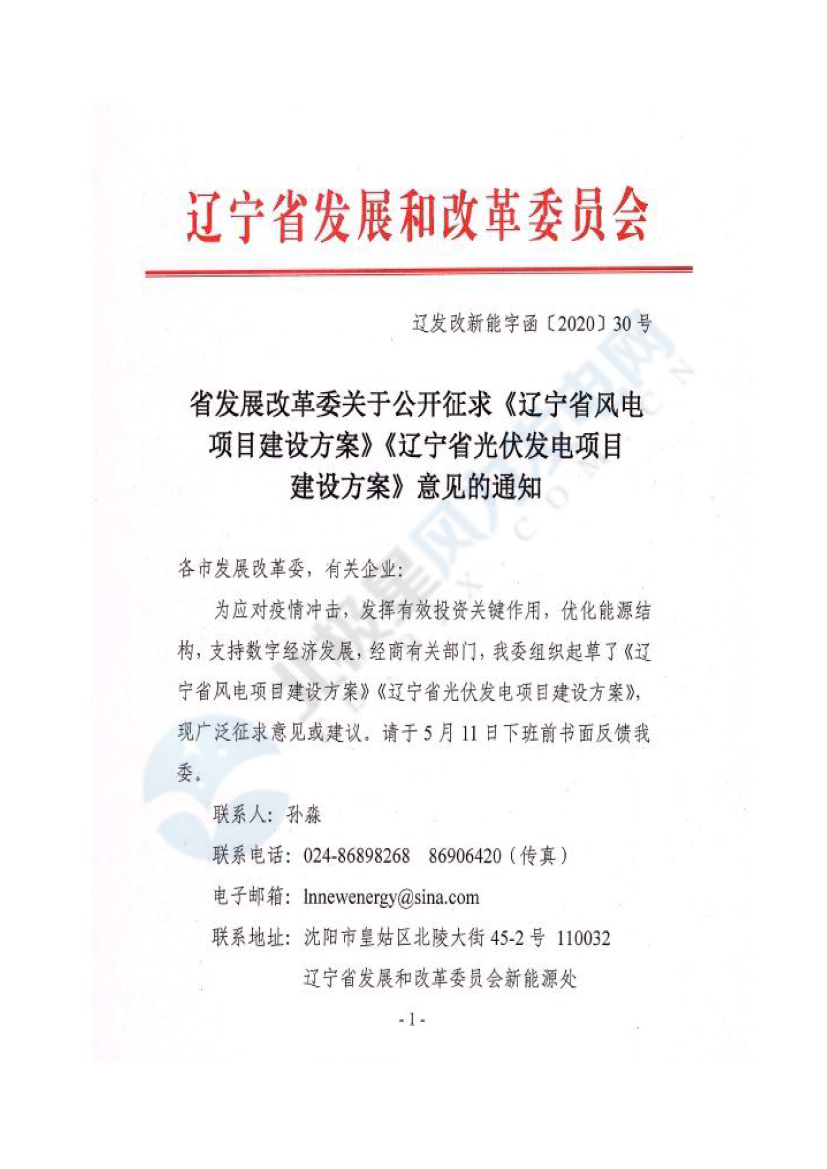

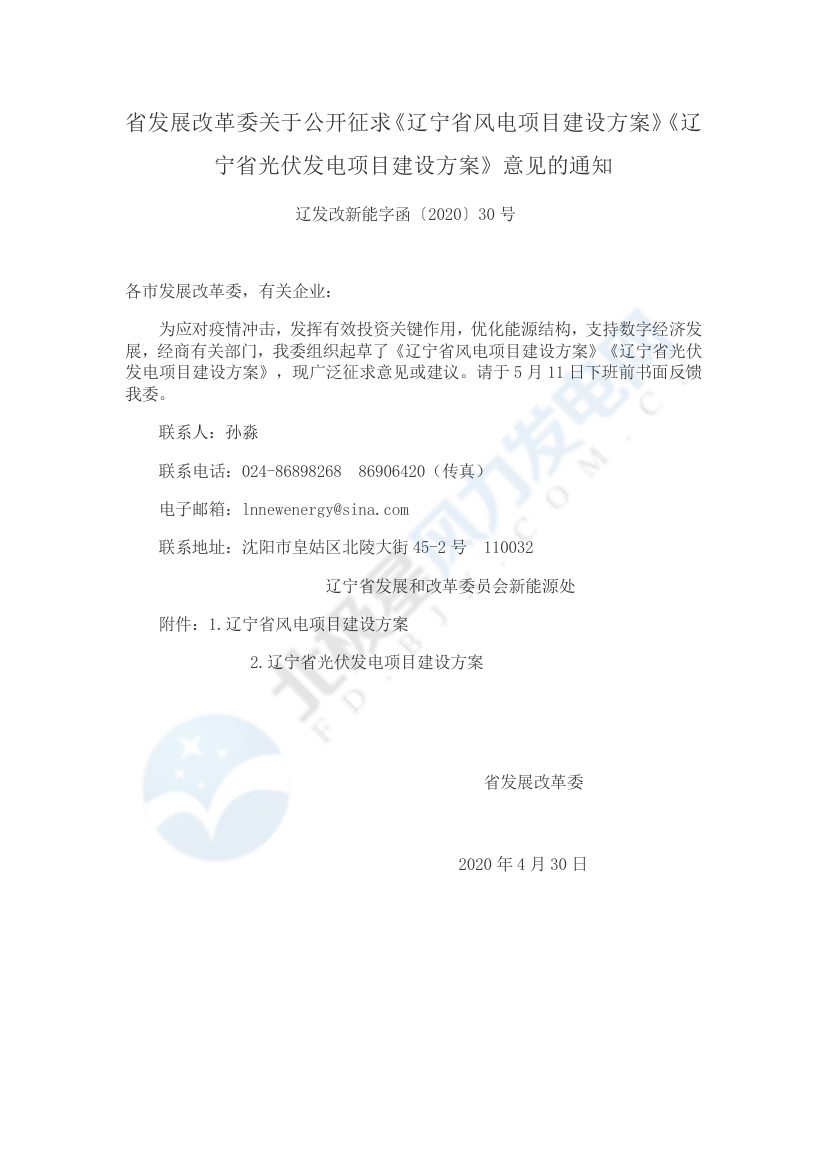

北極星風力發電網獲悉,近日,遼寧省發展改革委關于公開征求《遼寧省風電項目建設方案》《遼 寧省光伏發電項目建設方案》意見的通知。

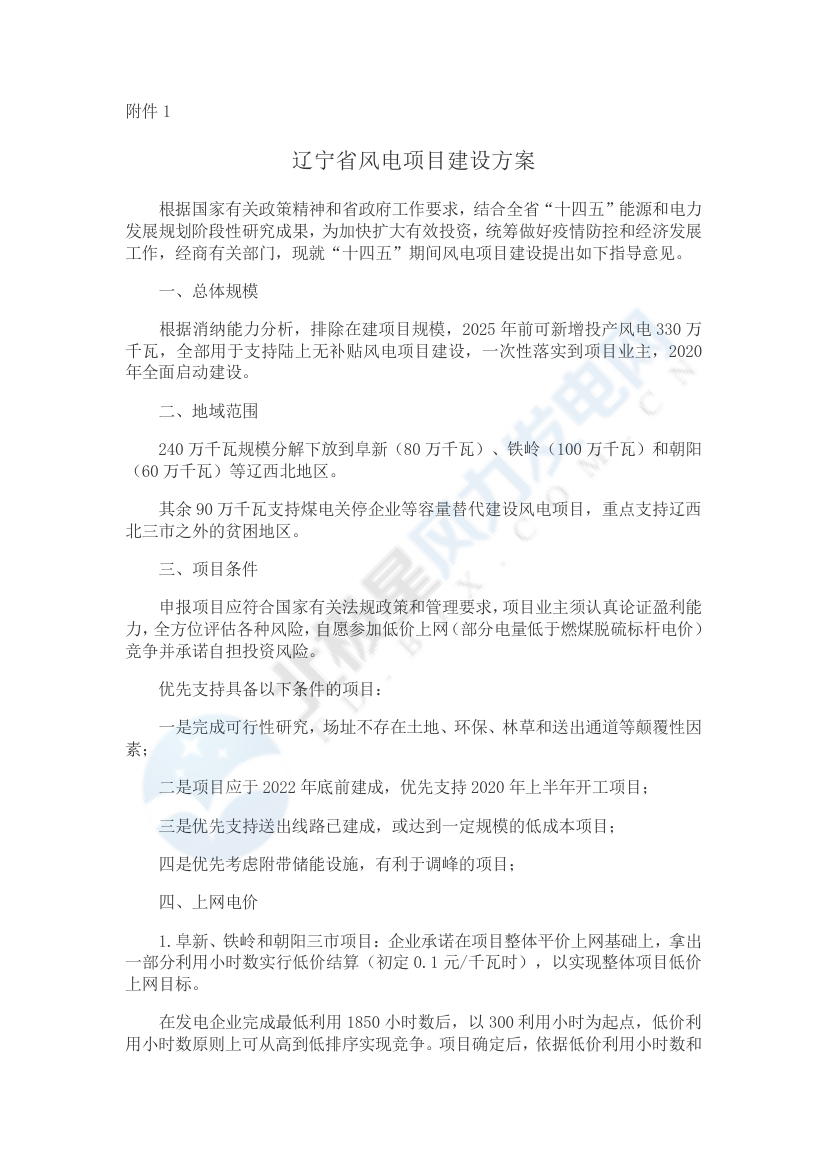

其中,《遼寧省風電項目建設方案》明確,遼寧省根據消納能力分析,排除在建項目規模,2025 年前可新增投產風電 330 萬 千瓦,全部用于支持陸上無補貼風電項目建設,一次性落實到項目業主,2020 年全面啟動建設。
240 萬千瓦規模分解下放到阜新(80 萬千瓦)、鐵嶺(100 萬千瓦)和朝陽 (60 萬千瓦)等遼西北地區。

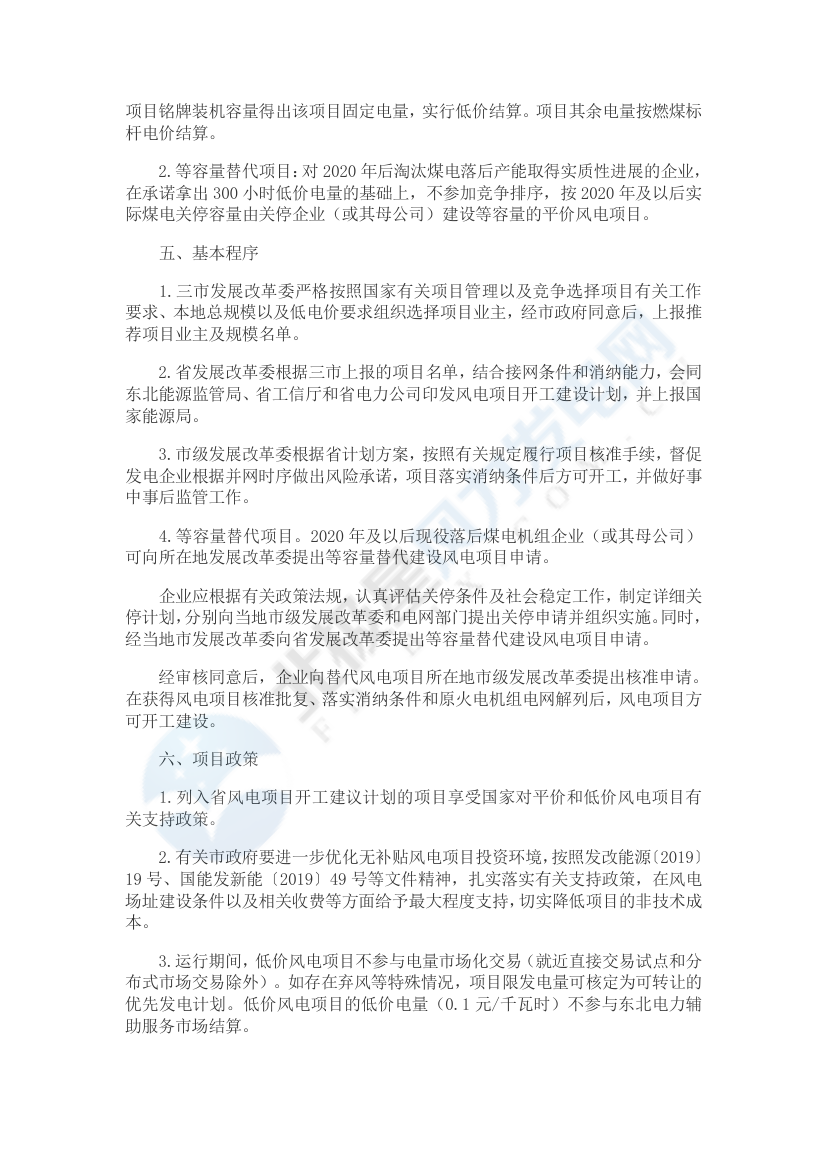

其余 90 萬千瓦支持煤電關停企業等容量替代建設風電項目,重點支持遼西 北三市之外的貧困地區。

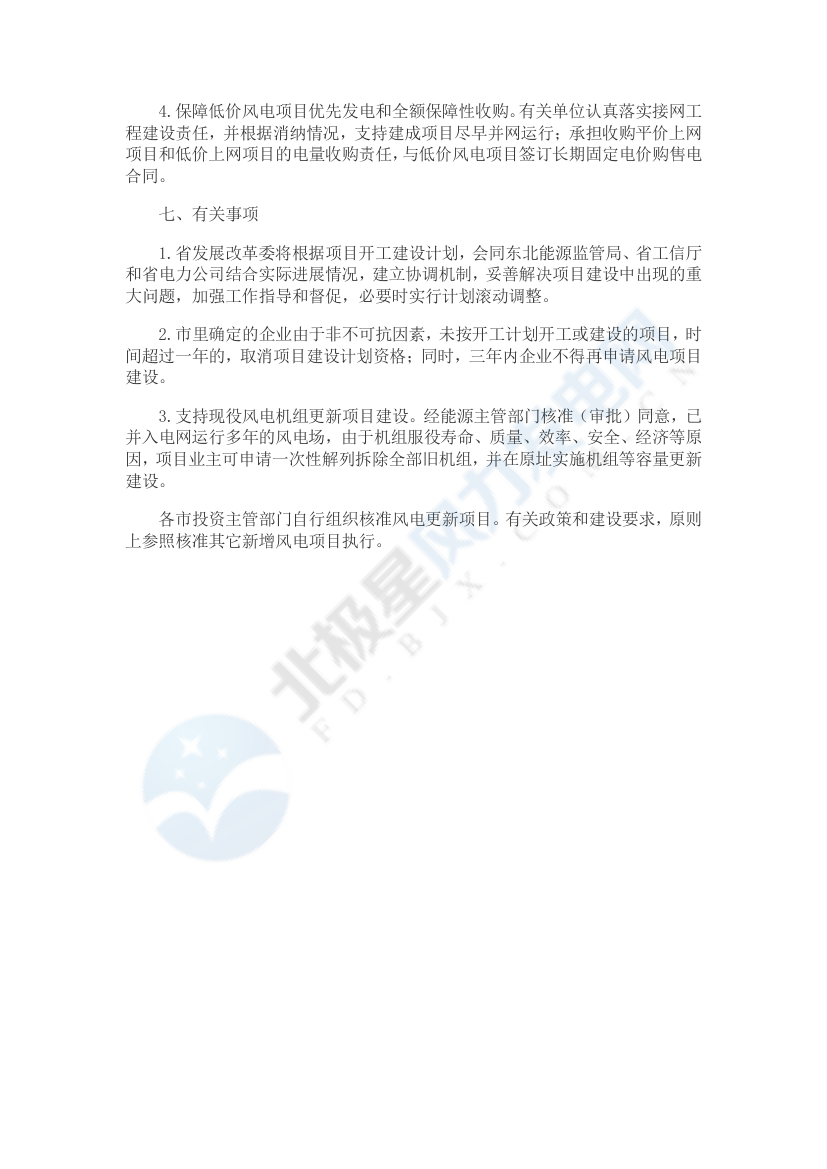

除此之外,方案對風電項目上網電價,程序,項目條件都有一一說明。下面是政策原文
